发布时间:2022-09-13 14:24:32 来源:第一分公司 浏览量:2940
中秋、国庆双节来临之际,合肥新西站安置点项目部全体管理人员及各班组施工人员,坚守岗位,奋战一线,将大干气氛推向高潮。
为贯彻落实“阳光一建”党建品牌创建活动,以分公司“1542”党建工作法为抓手,项目党支部充分发挥党员先锋作用,在支部书记王冠楠的带领下,项目领导班子深入一线,狠抓施工进度,保障施工质量,在确保安全生产的前提下,制定质安施工总体规划,实现了“现场设施标准化,工程施工程序化,作业行为规范化,环境卫生区域化”。要求项目管理必须强化质量安全控制,落实各级人员的质量及安全职责,有序推进项目建设。

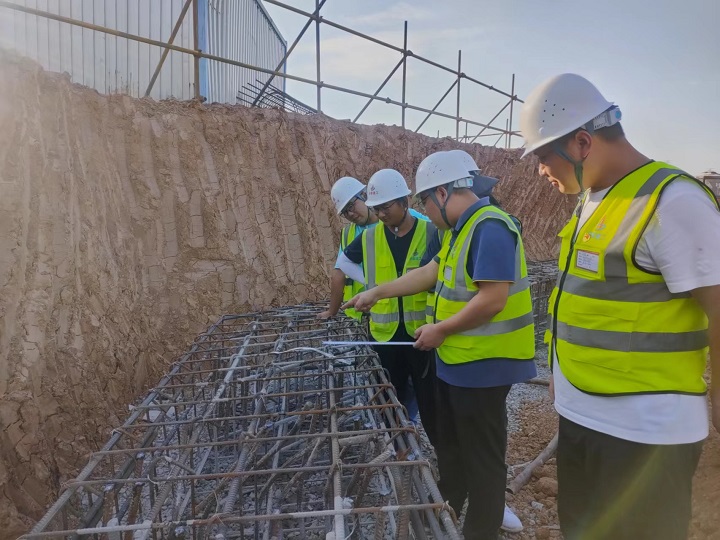

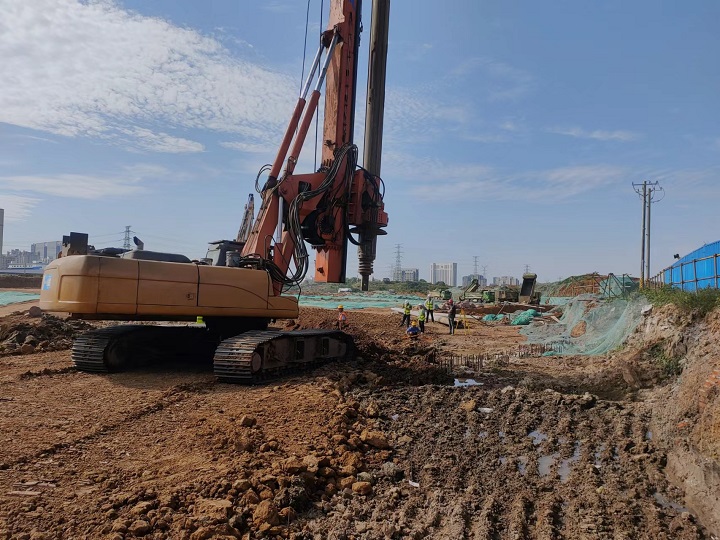

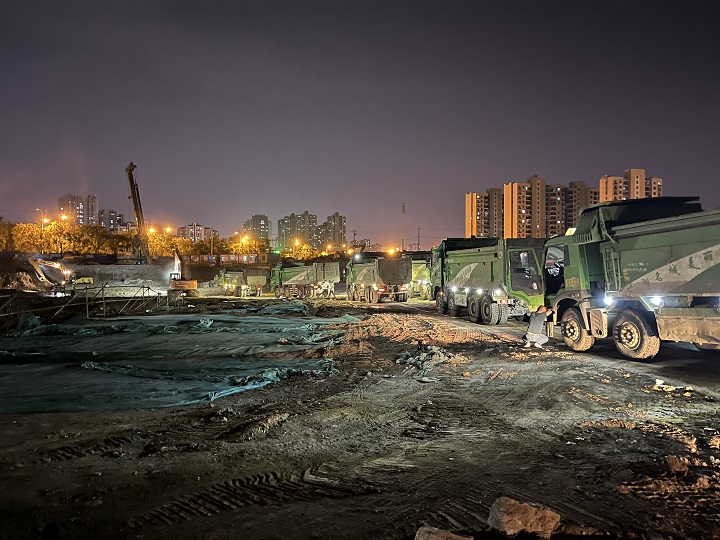

大干期间,现场作业加班加点,每日土方开挖机械和运输车辆总量不低于20辆,截至9月上旬,土方外运总量达到20多万方,已完成整个土方工程量的85%,岩层计划节后施工。基坑支护桩已完成90%,冠梁施工完成68%,6#楼工程桩静载试验设备已进场。
“作为项目领导班子成员,就要身先力行,给项目成员做好榜样。”这是开工至今,坚守岗位、从未调休的项目技术负责人王冠楠常说的一句话。从现场施工到内业资料,无论大小事,他都冲在一线,将技术方案和施工节点确定好后再向各部门逐层交底,分发任务,便于再遇类似的问题,可以快速解决。白天配合现场,联络设计、甲方、监理解决图纸、施工问题,夜晚编制方案、审查资料,工作到凌晨两三点是常态。
基坑支护桩施工阶段,出现岩层强度达到单轴强度60MPa时,王冠楠当晚起草解决方案,至早上6点拟定通过增加反压平台,降低入岩深度等技术手段,在9点经过与设计、监理协商后,通过此方案,及时解决现场施工难题。
生产经理张家山,每天晚上就把第二天现场的作业计划好,利用早上晨会的简短时间,向各个部门布置任务,并协助项目经理,组织分班作业,人停机不停,抢时间、赶进度,确保工期如期完成,无论在什么时间段施工,都能在现场看到他忙碌的身影。在烈阳下,他不停的在现场巡逻,发现问题就利用手中的对讲机及时通知到班组负责人,在现场工人不足的情况下,亲自带领项目管理人员下现场实干,一边干一边鼓励大家,他总说“九十九次的理论不如一次的行动来得实际”。
项目经理任远,自开工来,不仅负责对外联络,还要检查施工进度、质量、安全等问题,他深入施工现场,指挥施工生产,与技术人员一起研究岩石桩基的处理、钻孔桩施工方案。工作之余带领项目部员工学习国家最新施工规范及工艺标准,把青春和智慧奉献在项目部。为确保工程质量,控制好整个施工过程的各个环节,他苦研施工难题、寻找正确方案、制定工作思路、明确施工步骤。
新西站全体员工,为实现竞赛目标,兢兢业业地坚守在工作岗位、生产一线。过节不停工,为项目建设默默地奉献自己的一份力量。(撰稿人:张盛)
